進度刷新!銅仁花灘子水庫建設提速

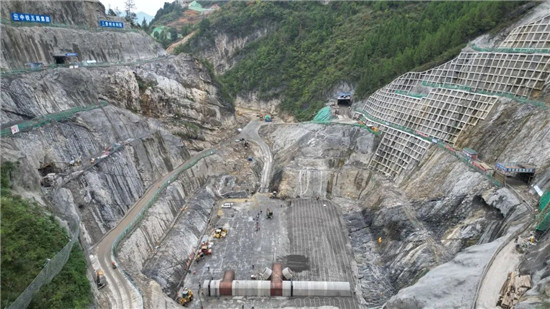

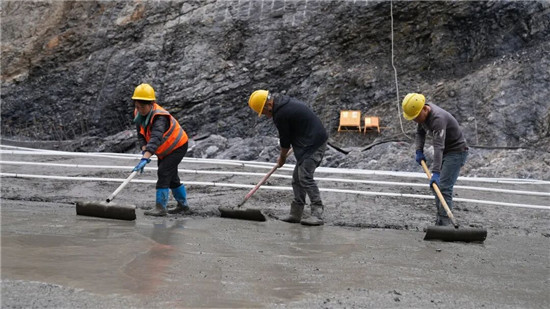

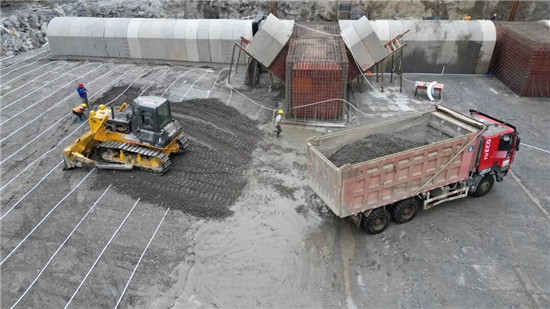

近日,筆者在花灘子水庫工程項目建設現場看到,工人們忙碌的身影穿梭著,大卡車進進出出,各種重機械轟鳴,主壩正進行392m到395m高程碾壓混凝土澆筑施工。

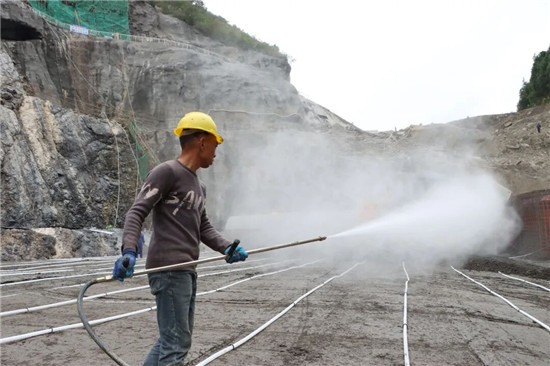

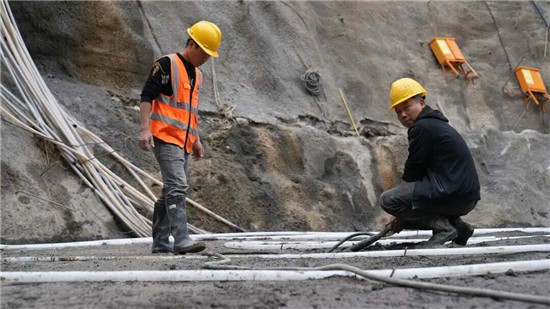

由于碾壓混凝土大體積澆筑后,水泥的水化熱會導致混凝土內部溫度升高,進而產生內外溫差,熱脹冷縮之下容易形成裂縫。設計在砼碾壓層間設計了冷卻水管,有效控制大壩混凝土填筑過程溫度。

“每一層混凝土它都會產生水化熱,它就需要散熱,這么大的體積,散熱怎么處理?設計鋪設這種冷卻水管,通過里邊通水來進行散熱。它的間距是一米五,長大概是78米的樣子。”花灘子水庫大壩工程施工單位現場負責人騰云說。

花灘子水庫壩址位于烏江一級支流清渡河下游,是國家150項重大水利工程之一,也是貴州省水網建設三年攻堅行動重大項目之一,工程總投資32億元,總工期45個月。當前,項目正掀起“決戰四季度”建設熱潮,施工方搶抓施工黃金期,保質量、搶時間、抓進度,全力推動項目建設跑出“加速度”,確保工程如期完成。

“2025年我們年度投資任務是8.0億元,截至目前已經累計完成投資7.46億元,完成2025年度目標任務的93.25%。自2024年6月開工以來,已累計完成投資17.48億元,完成了工程總投資的54.6%。”貴州水投花灘子工程有限公司總經理李保軍說,在各參建單位的共同努力下,截至目前,花灘子水庫已完成工程總投資過半。

興水利、惠民生、促發展,治水興水是一項重大民生工程?;┳铀畮焓且蛔怨┧?、灌溉為主,兼顧發電等綜合利用的Ⅱ等大(2)型水庫,水庫最大壩高108.5米,正常蓄水位491米,總庫容1.13億立方米,多年平均發電量2166萬千瓦時,年供水量8505萬立方米。

項目建成后,將有效解決思南縣中心城區和周邊農村33.73萬人,以及思南縣省級工業園區、塘頭壩子等5.01萬畝連片灌區農田灌溉及生產生活用水問題,對全面推進鄉村振興及區域經濟社會高質量發展具有重要促進作用。

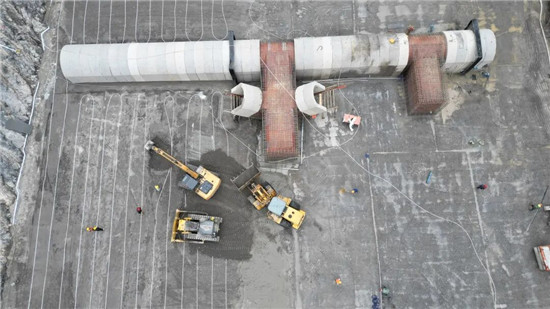

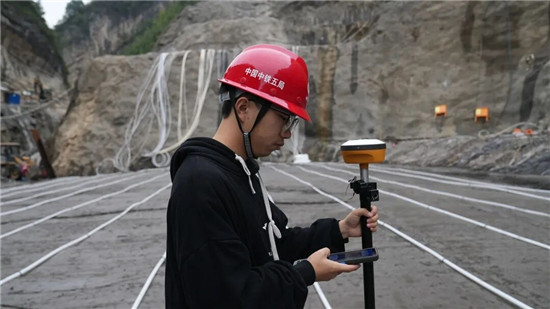

“截至目前,我們已經完成392m高程以下的大壩混凝土澆筑,9月份、10月份我們分別遭受了兩次洪水漫堰影響,對今年大壩填筑工期產生了較大影響,但是我們通過采取一些激勵措施,今年還是要努力把大壩填筑到410m以上高程,確保年度目標任務的完成。”李保軍表示。(陳敏 孫磊)
